Como a fábrica sabe o dia: o planejamento por trás de uma data de entrega
Blog Ecopontes | Série Pontes Mistas | Artigo nº 9
Quando fica pronta? É a pergunta que aparece em toda primeira conversa, e a resposta diz mais sobre o fornecedor do que sobre a obra. Há quem responda de imediato, com uma data redonda, antes mesmo de saber qual vão precisa ser vencido. E há quem responda com perguntas de volta, porque uma data de entrega é o resultado de um encadeamento de etapas, não um número escolhido para agradar quem pergunta.
Este artigo abre a caixa e mostra o que precisa acontecer, e em que ordem, para que uma fábrica de pontes assuma um dia no calendário.
Nada começa antes da definição técnica
Uma data só existe depois que o objeto está definido: vão a vencer, largura útil, classe de carga, altura livre em relação ao nível de cheia, condições de acesso ao local e o tipo de fundação que o terreno comporta. Enquanto esses itens estiverem em aberto, qualquer prazo é estimativa solta.
É por isso que insistimos nos quatro dados de partida que tratamos no artigo nº 7: vão, largura, carga e fotos do local. Eles não fecham o projeto, mas permitem dimensionar a solução e, junto com ela, o tempo de execução.
O projeto executivo antecede o corte do aço
Uma fábrica não corta chapa com projeto básico na mão. O que vai para o chão de fábrica é o detalhamento: cada peça com sua dimensão, cada furo com sua posição, cada solda com seu procedimento, além da lista completa de materiais. É um trabalho de escritório que consome semanas e que raramente aparece nas conversas comerciais, embora seja ele que determina se a fabricação vai fluir ou parar para corrigir.
Um erro de detalhamento não fica no papel. Ele se multiplica em peça refeita, prazo perdido e retrabalho de solda.

Detalhamento do projeto na engenharia da Ecopontes: é essa etapa que libera a fabricação.
A fabricação tem etapas que não se atropelam
Depois que o projeto é detalhado, começa o planejamento da fabricação. Nessa etapa, é definida a ordem em que cada atividade será executada, quais recursos serão necessários e como a produção será organizada para cumprir o prazo previsto para a obra.
Com o planejamento concluído, inicia-se a fabricação propriamente dita, passando pelo corte e preparação das peças, montagem, soldagem, inspeção, tratamento de superfície (jateamento) e aplicação do sistema de pintura anticorrosiva. Essa última etapa merece atenção especial, pois costuma ser subestimada no cronograma.
Apressar essa etapa é o caminho mais direto para comprometer a vida útil que discutimos no artigo nº 6. O prazo ganho em uma semana de pintura se paga com anos de durabilidade a menos.

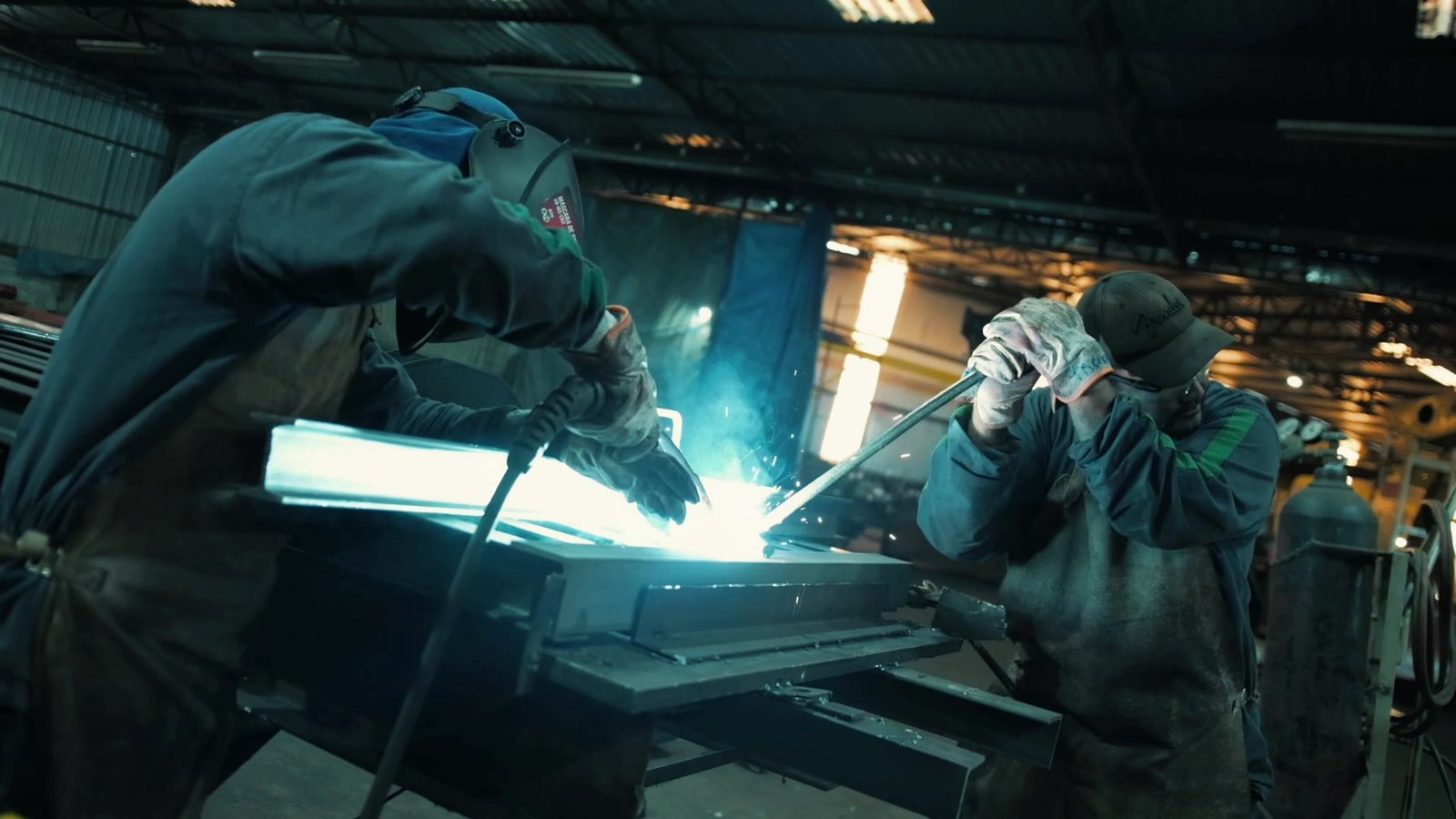

Soldagem da estrutura metálica na fábrica em Presidente Prudente: ambiente controlado, independente do clima da obra.
O paralelismo é o que encurta o prazo
Aqui está a diferença mais relevante em relação à ponte de concreto moldada no local. Naquela, as etapas se sucedem no canteiro: fôrma, armação, concretagem, cura e desforma, e o relógio só volta a andar quando a etapa anterior termina. Na ponte mista, a estrutura metálica é produzida na fábrica enquanto o canteiro executa as fundações.
São duas frentes correndo ao mesmo tempo, e o prazo total encurta porque as etapas se sobrepõem. Some-se a isso o fato de que a maior parte do trabalho acontece dentro de um galpão: chuva atrapalha fundação e montagem, mas não atrapalha a solda em bancada. É daí que vem a previsibilidade que um ambiente industrial oferece e um canteiro a céu aberto não consegue prometer.
Logística e montagem também ocupam o calendário
Peça pronta ainda não é ponte entregue. Entram no cronograma o transporte de peças longas, a autorização para tráfego de carga especial, a condição do acesso até o local, o equipamento de içamento e, por fim, a montagem, a concretagem do tabuleiro e a cura. Em obras distantes dos grandes eixos rodoviários, o transporte pode pesar mais no prazo do que a própria fabricação, e isso precisa estar dito desde a proposta.
O que costuma atrasar
Por honestidade com quem contrata, vale listar o que de fato desloca datas na nossa experiência:
- Mudança de escopo depois do projeto executivo iniciado, que devolve o processo para a prancheta.
- Aprovação de projeto parada do lado de quem contrata, uma das causas mais frequentes e menos comentadas.
- Chuva prolongada durante a fundação ou a montagem.
- Acesso ao local sem condição de receber carreta ou guindaste, descoberto tarde demais.
- Licenciamento de transporte especial em rotas que exigem autorização de mais de um órgão.
Nenhum desses itens é imprevisível. Todos podem ser antecipados na fase de planejamento, e é isso que separa um cronograma real de uma promessa comercial.
A pergunta que vale fazer ao fornecedor
Em vez de perguntar qual é a data, peça para explicarem como ela foi construída: quantas semanas de projeto executivo, quanto de fabricação, quanto de tratamento e cura, quanto de transporte e montagem, e o que precisa vir do seu lado para nada travar. Quem tem processo responde item a item, com margem declarada. Quem não tem apenas repete a data.

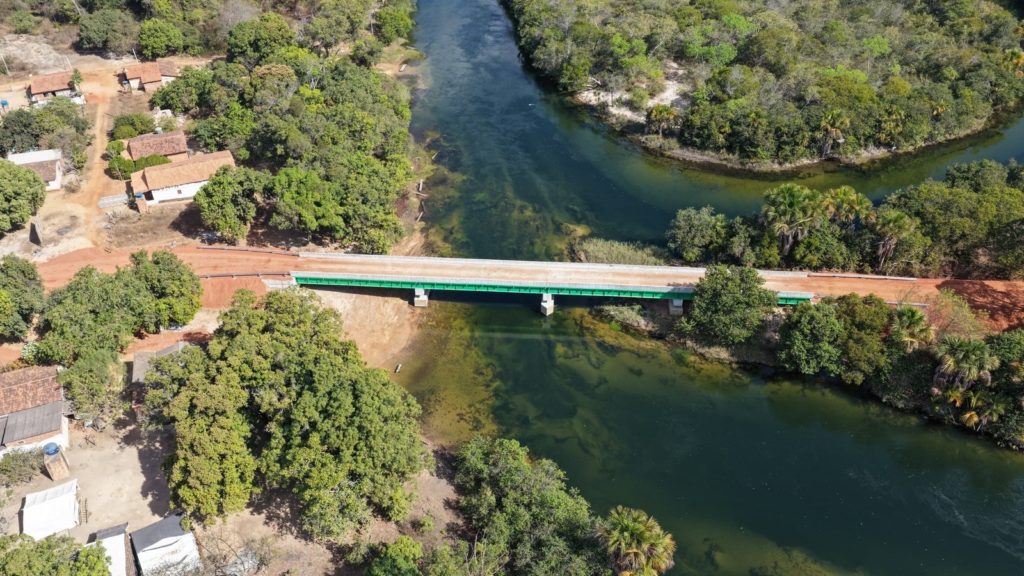

Ponte mista entregue pela Ecopontes no oeste da Bahia: o dia da liberação do tráfego é o último elo de uma cadeia planejada meses antes.
Sobre a Ecopontes
A Ecopontes fabrica pontes metálicas e mistas em Presidente Prudente (SP), com estruturas entregues em mais de 20 estados. Em toda proposta, apresentamos o cronograma aberto por etapa, para que quem contrata saiba o que está sendo comprado e onde estão os pontos de atenção. Para falar com a nossa equipe: (18) 99821-6674 ou ecopontes.com.br.
